1.基礎施工

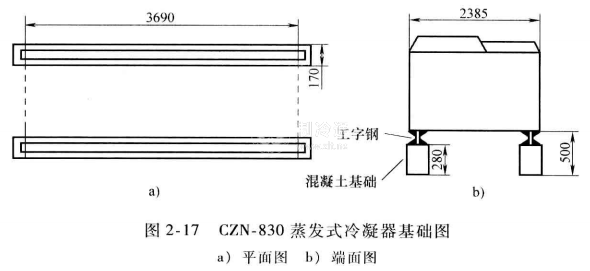

為保證基礎能承受負荷載重量,確保設備的安全穩定運行,CZN-830蒸發式冷凝器應采用工字鋼焊接預埋鋼板的砌體結構基礎,如圖2-17所示。
第一步:檢查設計圖樣上的尺寸與冷凝器安裝要求是否相符,照圖樣尺寸要求裝好基礎模板。
第二步:在基礎模板內適當配置鋼板,采用標號為100~150號的混凝土進行澆灌,澆灌完成后要進行7~10天的澆水養護,使混凝土保持濕潤,并以草袋或麻袋覆蓋。
第三步:混凝土凝固前,用水泥砂漿進行基礎抹面,使基礎表而平整、光滑、美觀。
第四步:待混凝土強度達到50%時,拆除整個模板,并清理基礎四周模板和預埋鋼板的表面等。
2.基礎檢查
在冷凝器安裝前,應對基礎進行仔細的檢查,發現問題及時處理。
第一步:基礎強度檢查的簡易方法為敲擊法,即先用小錘在混凝土表面敲擊,若敲擊聲響亮,而表面幾乎無痕跡,然后用尖鏨輕輕鏨混凝土表面后,表面稍有痕跡,這樣說明混凝土的強度達到要求。
第二步:用量具檢查基礎的尺寸。基礎尺寸檢查的內容有基礎的外形結構、平面的水平度、中心線、標高、混凝土內的預埋件等。檢查完畢,填寫檢查表格。
基礎經過檢查后不符合要求的,應由土建單位進行處理。
