冷庫內隔熱和隔氣工程為避免雨淋受潮,必須待冷庫屋面做好后才能進行。如在屋頂上鋪設聚苯乙烯泡沫塑料或軟木等塊狀隔熱材料,必須事前采取防雨措施,防止雨淋受潮。隔熱工程所用隔熱材料必須按設計規定采用,其性能如:導熱性、吸水性、抗凍性、容重和強度等,均應滿足設計要求。
1、鋪貼軟木的墻、地面或頂棚等基層都要平整,鋪貼之前宜按軟木只存彈線鋪貼。
2、鋪貼軟木之前,應做好軟木的準備工作,軟木應按不同厚度分類,鋪貼同一層應用統一厚度的軟木,鋪貼軟木時必須有木工在場隨時配合。

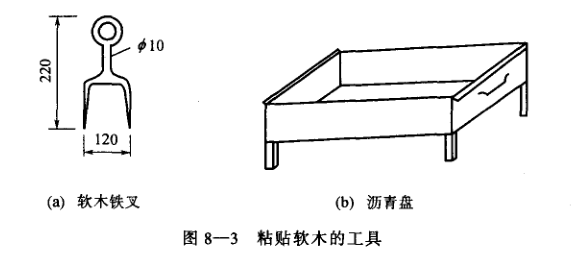

3、熔化好的瀝青運到施工現場,諸如瀝青盤內,盤下可用熱源保溫,見圖8-3。爐渣隔熱層必須分層鋪設,分層壓實。每次虛鋪20厘米厚,用平板振的器振實至16厘米厚。
4、地面鋪貼軟木時,用鐵叉將軟木漫入瀝青盤內,使軟木5面均沾滿瀝青,鋪貼在已有一道熱瀝青的基層上,隨即在軟木表面刷熱瀝青一道。然后用同樣方法鋪貼第二層軟木。要保證每塊軟木六面都有瀝青。墻上鋪貼軟木時,應先在基層上刷瀝青,然后將軟木鋪貼在基層上。也要求軟木6個面都有瀝青。

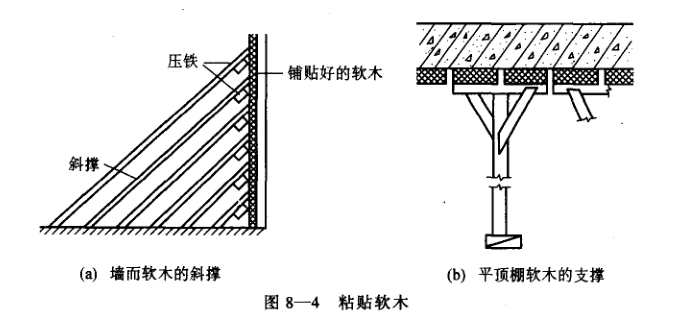

5、鋪貼軟木時,應邊貼邊壓實(地面可用木板加重物壓、墻面、頂棚可用支撐),使瀝青均勻飽滿,防止軟木本曲空鼓。如圖8-4所示。必須將擠出的瀝青趁熱刮干凈,不留疙瘩。每層軟木都應平整,必要時,應予刨平。
6、軟木鋪貼好后,個別處有縫險時,必須用瀝青拌軟木屑嵌滿,縫院超過10毫米時,用軟木片沾瀝青嵌入塞緊。
7、在新建現澆鋼筋混凝土樓板下貼做滿堂軟木頂棚時,可采用預制軟木層的方法,即預先在樓板的模板上鋪設鋼絲網、油氈,并用熱瀝青按常規逐層鋪貼軟木塊,并適當預埋吊筋,然后在已鋪設好的軟木屋上現澆混凝土樓板。待樓板達到規定強度拆除模板后,軟本層便與樓板底面粘結在一起。此法比仰貼施工方便,且能保證軟木層的質量。
