1.拌制混凝土用的水不應有油脂、污水或其他有害雜質;砂的含泥量不得大于5%;石子在使用前應用水沖洗干凈,不得用風化的石粒。
2.青島冷庫安裝用混凝土的配比應通過實驗確定。試配標號應比設計標號高10%~15%。
3.冷庫用混凝土的水灰比宜采用0.55,不得大于0.6,水泥用量不應小于275kg/m3,水泥品種優先采用普通硅酸鹽水泥,也可用礦渣水泥,但不得用摻有火山灰質的礦渣水泥,標號不應低于C32.5級;同時混凝土中不得摻加氯化物。
4.澆筑混凝土前,應先將安裝吊軌冷卻管遭、通風管道、上下水道、電器管線等預埋件,按正確位里埋設妥當,以免日后打鑿混凝土。如果漏埋鐵件,允許日后用電鉆打孔,埋設膨脹螺栓生根,補做埋件。
5.混凝土應拌和均勻,澆筑時不得離析;要震搗密實,不得漏筋和有蜂窩麻面。

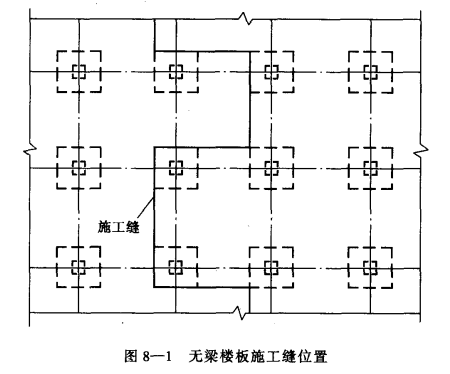

6.無梁樓板的混凝土應連續澆注,不宜留施工縫,不得不留時,應將施工縫留在柱帽邊線處,并做成折線形斜坡形。如圖8-1所示。
7.施工縫應按以下方法處理:
(1)對已灌好的混凝土,其抗壓強度達到1.176MPa之后,方能進行新混凝土澆灌的準備工作。(2)在澆灌新混凝土前,應先將灌好的混凝土表面加工成毛面,使骨料露出,并用水沖洗,沖洗的水應全部排出。(3)在處理好的混凝土表面上先鋪一層和混凝土內砂漿成分相同的水泥砂漿(厚約10毫米,其水灰比不得高于混凝土的水灰比),然后才能在上面澆灌新混凝土。
