裝配式冷庫的門框架固定在預制板上,既要牢固,又要輕巧,還要考慮防撞、防凍。門框架大都采用工程塑料、不銹鋼板或硬質木料。庫門應裝配門鎖和把手,并且應有安全脫鎖裝置,使工作人員在庫內外都能開啟。門開啟應靈活,關閉時密封條應緊貼門框四周。在凍結間與凍結物冷藏間的門或門框上,應安裝電壓不大于24V的電加熱器,以防止凝露和結冰。常見的單開門、平移門如圖2-63所示。
1.安裝外貼式單開門
與墻身板的安裝相同,只是一定要打鉛垂線,否則可能自閉性能差。門扇上有一塊L形的腳踏板,應拆下來蓋在單開門的U形槽上,并打拉釘固定。門框頂有發熱絲和燈開關線,應穿過頂棚上的孔。發熱絲電壓在線頭有注明。
外貼式單開門的安裝步驟如下:
1)將門框架固定在門框上。
2)在門板上安裝鉸鏈,并把門板固定在門框架上。
3)安裝門鎖和把手。
4)將L形的腳踏板拆下來,蓋在單開門的U形槽上,并打拉釘固定。
2.安裝手動平移門(推拉門)

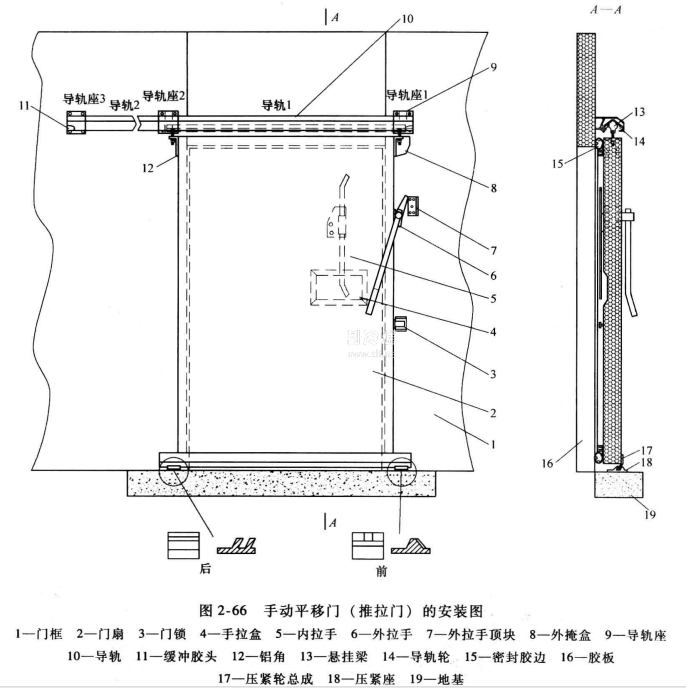

手動平移門(推拉門)的安裝如圖2-66所示。 手動平移門(推拉門)的安裝步驟如下:
1)將門級板(亦可打水泥臺)固定在門體下。
2)將導軌座1和導軌座2用蘑菇頭螺桿固定在墻身上。
3)將門體裝進導軌。
4)將導軌座3和導軌2插進導軌座2內,用蘑菇頭螺桿固定。
5)裝后導向座,再將前導軌座穿進導向板并固定在門級板或水泥臺上。
6)裝好外拉手擋塊、門鎖。
7)調節門鎖螺母,確保鎖孔對齊,同時保證門洞左、右到門體距離為50mm(出廠前已調節合格,一般不要調節)。
8)同時調節前導向座、后導向座及其螺母,確保門體與門框密封,注意門體下部膠邊與門級板(或水泥臺)密封,推拉門開關靈活。
9)將發熱絲裝在門框邊的鋁槽內,下部發熱絲在地板的凹槽內(如地板打水泥應在水泥地上留有凹槽安裝發熱絲)。
冷庫庫門安裝完畢,填寫冷庫庫門安裝記錄表。
